19/06/2026

Bouwwerken Juliet gestart

Juliet Brussels I Bird view



De werken zullen als volgt verlopen, op weekdagen buiten feestdagen, uitsluitend tussen 7u00 en 19u00 (behoudens uitzonderlijke afwijking toegestaan door de Burgemeester):

  • Fase afbraak: 02/05/2026 tot 10/07/2026
  • Fase grondwerken: 03/08/2026 tot 18/12/2026
  • Einde van de werf (afbraak en grondwerken) voorzien op: 18/12/2026

Belangrijk: Dit betreft een volledige afbraak + grondwerken.



Contactgegevens van de bouwheer

  • BF3 Alpha SA – Av. Ilya Prigogine 1 bus 1 – 1180 Ukkel
  • BF3 Bravo SA – Av. Ilya Prigogine 1 bus 1 – 1180 Ukkel
  • BF3 Charlie SA – Av. Ilya Prigogine 1 bus 1 – 1180 Ukkel



Wij zijn ons bewust van de mogelijke hinder die deze werken voor omwonenden kunnen veroorzaken en nemen alle nodige maatregelen om eventuele overlast te beperken. U kunt steeds contact opnemen met de werfleider, de heer De Valck, op het volgende nummer: 0475/75.23.67 of per e‑mail via werfadmin@demeuter.be.

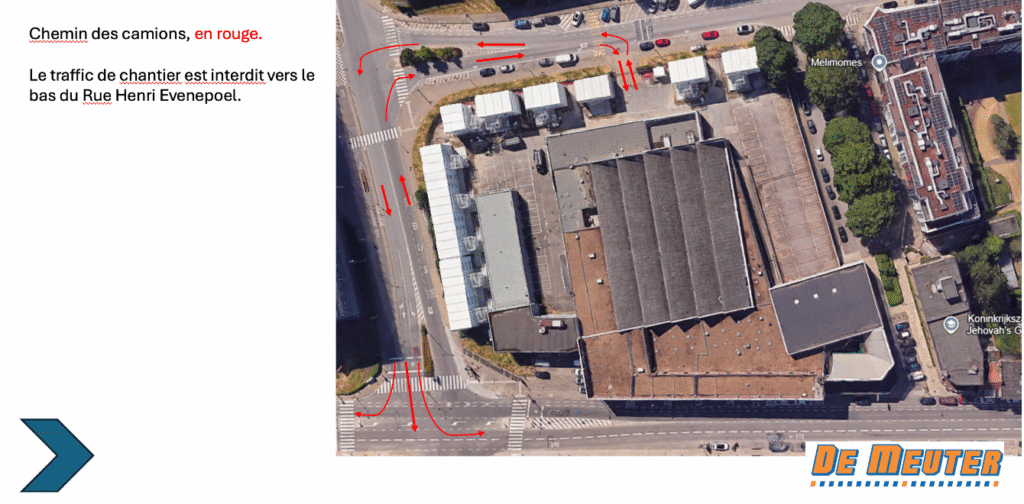

Traject van de vrachtwagens

Route van de vrachtwagens is aangeduid in het rood. Het werfverkeer is verboden naar het lagere deel van de Evenepoellaan.



Betrokken partijen

  • Gedelegeerd bouwheer: Artone
  • Architecten: Axent & BAEB
  • Coördinator veiligheid en gezondheid: PS2
  • Aannemer afbraak en grondwerken: G&A Demeuter
